El proyecto

¿Qué es Covipacífico?

Covipacífico S.A.S

Es uno de los proyectos de infraestructura vial que impulsa el Gobierno Nacional, considerado como uno de los más ambiciosos y complejos, comprende la construcción, mantenimiento y operación de una nueva vía en doble calzada que se construye en el Suroeste Antioqueño con una influencia directa en los municipios de Amagá, Titiribí, Venecia y Caldas. Esta, junto con los proyectos Conexión Pacífico 2 y 3, hacen parte de las denominadas Autopistas de Cuarta Generación (4G), que través de una interconexión facilitarán la comunicación con el eje cafetero y el Pacífico Colombiano.

¿Cómo está compuesta la obra?

Pacífico1 comprende la construcción de 32.2 km de vía nueva, más 18 km de mantenimiento a la vía existente, para un total de 50.2 km de vía concesionada.

0 km
Total de la obra

2 túneles dobles

67 puentes

Además de, 3 intercambios viales de tipo desnivel en Camilo C, Titiribí y Sinifaná.

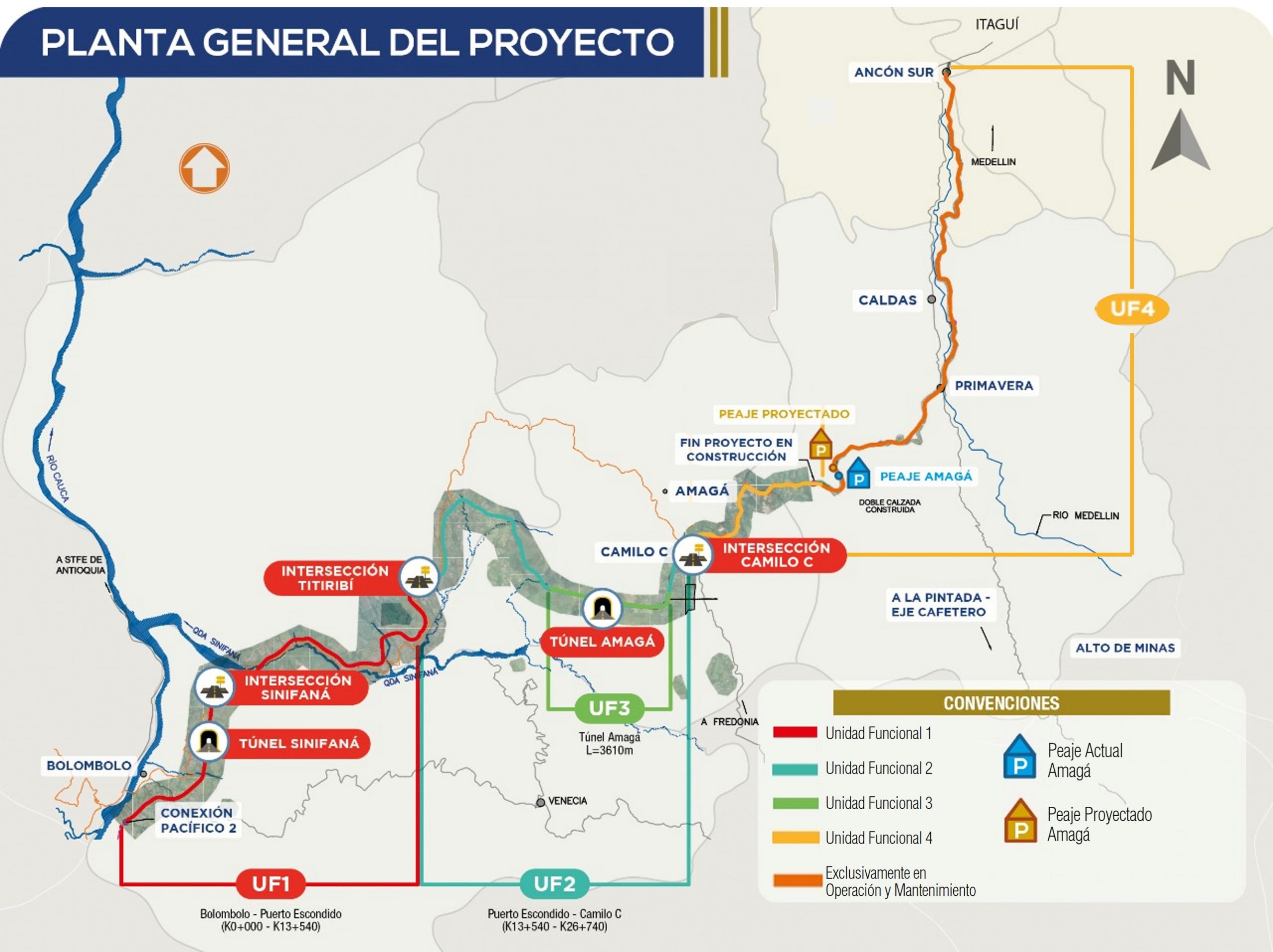

El Proyecto està divido en 4 Unidades Funcionales asì:

¿Cuáles son las características de los túneles?

Son 2 túneles dobles:

¿Qué acciones sociales y ambientales se adelantan?

Hasta el momento se encuentran activos 4 mil empleos directos, priorizando la contratación de mano de obra de la región. Dentro del componente ambiental se destaca la materialización de inversiones ambientales en el municipio de Titiribí con 440 hectáreas, en donde se adelantan acciones de restauración ecológica, y en 175 héctareas del predio La María en Amagá, se realizan labores para la protección de las quebradas presentes.

0 billones
Inversión total del proyecto

¿Cómo avanzan los puentes?

0
Puentes culminados

De 67 proyectados

Puente de la quebrada La Cascajosa

Longitud de 320 M, localizado a la entrada del túnel de Amagá

Es importante mencionar también el de la quebrada La Sinifaná, con una longitud de 280 m.

¿Cuál es el avance general a la fecha?

Avance General de la Obra 96%

Está en un 6% por encima del plan de obra aprobado por la Agencia Nacional de Infraestructura (ANI)

Porcentaje de ejecución del Proyecto

Por Unidades Funcionales

UF1 92%
UF2 98%
UF3 100%
UF4 93%

Por elementos

Vías 92%
Puentes 94%
Túneles 100%

Avance de las obras
